23.02.2018
завершено планирование придомовой территории
15.02.2018
планирование зоны парковки
06.02.2018

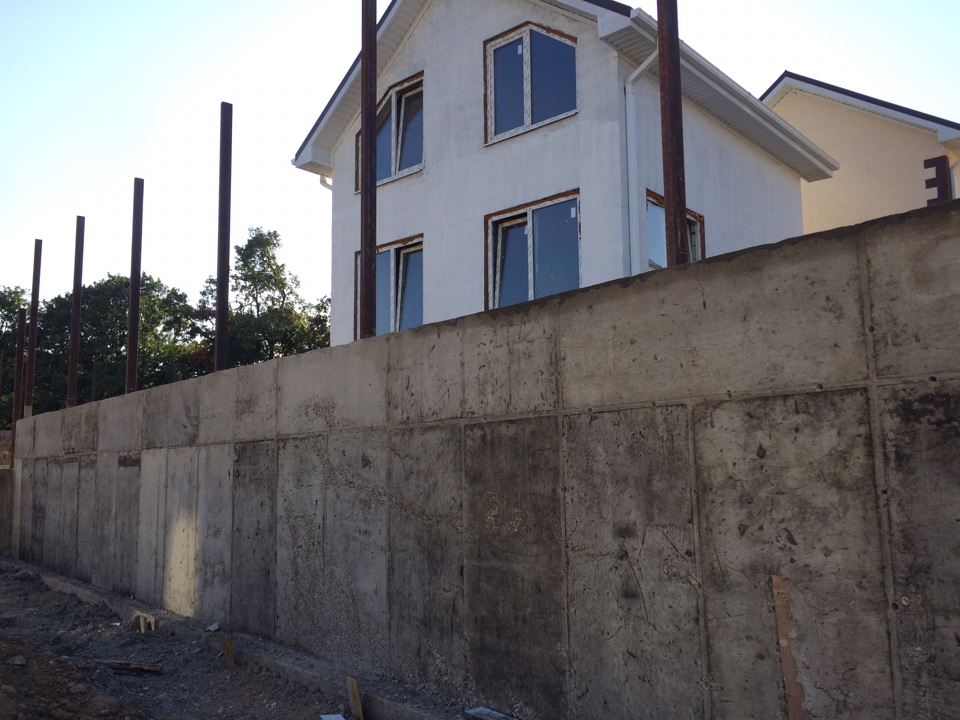

укладывание бетона в подпорные стены
29.12.2017
завершены отладочные работы
29.12.2017
завершены отладочные работы
29.12.2017
завершены отладочные работы
29.12.2017
завершены отладочные работы
29.12.2017
завершены отладочные работы
29.12.2017
завершены отладочные работы
29.12.2017
завершены отладочные работы
29.12.2017
завершены отладочные работы
29.12.2017
завершены отладочные работы
29.12.2017
завершены отладочные работы
29.12.2017
завершены отладочные работы
29.12.2017
завершены отладочные работы
29.12.2017
завершены отладочные работы
29.12.2017
завершены отладочные работы
29.12.2017
завершены отладочные работы
29.12.2017
завершены отладочные работы
29.12.2017
завершены отладочные работы
22.12.2017

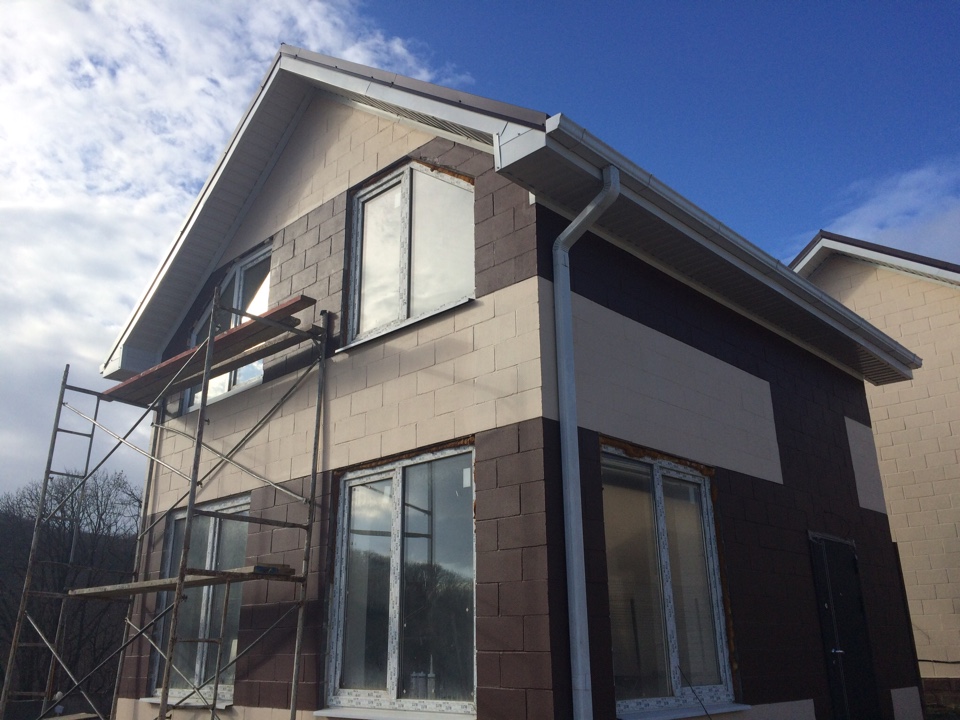

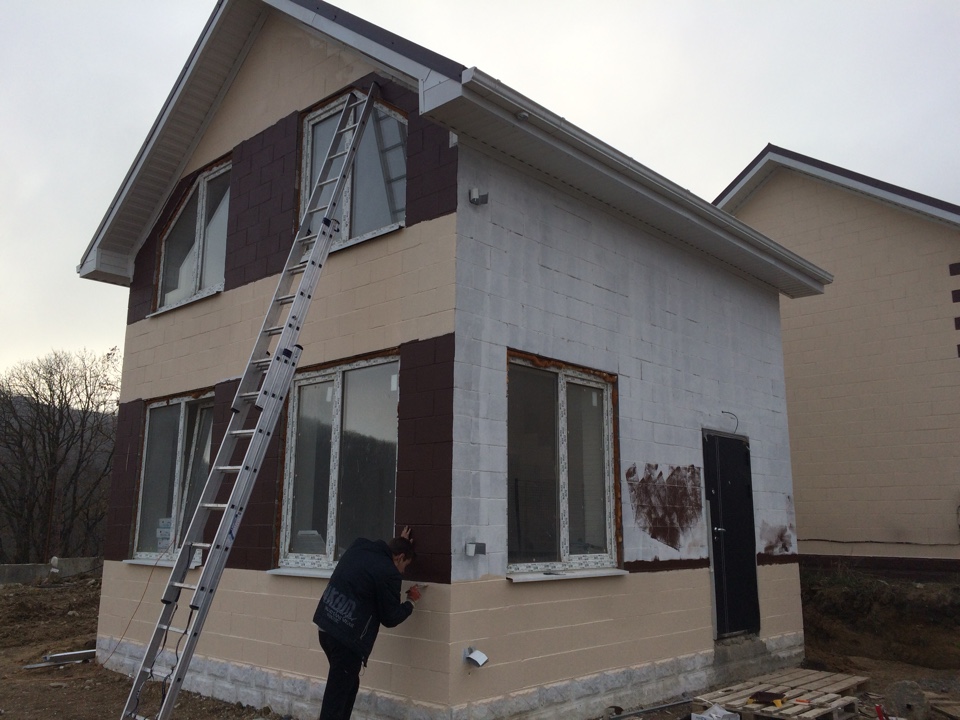

фасадные работы
22.12.2017

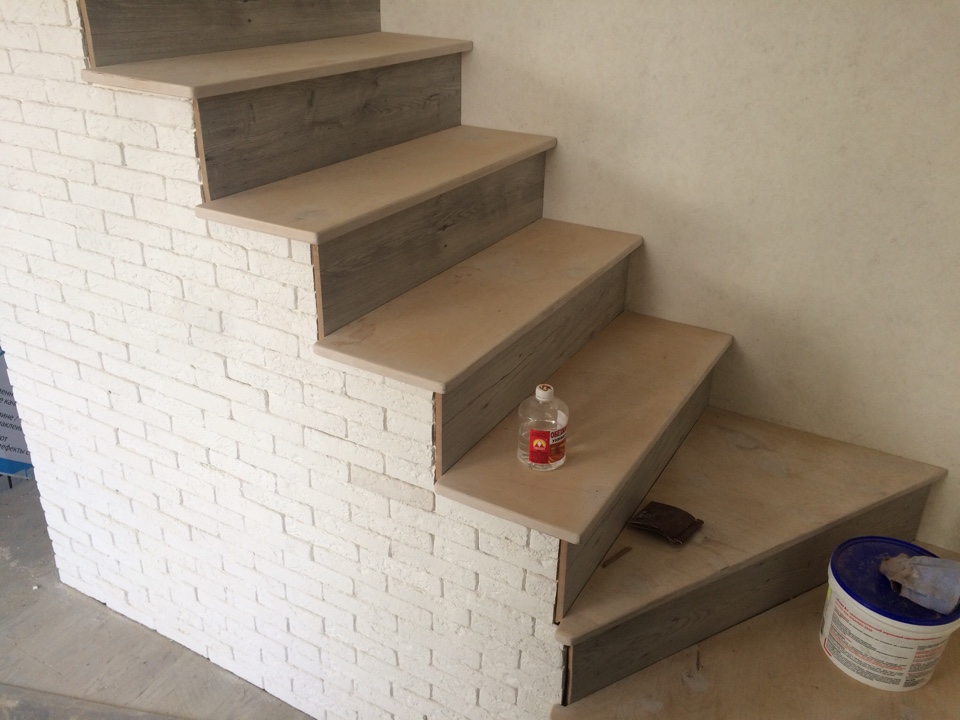

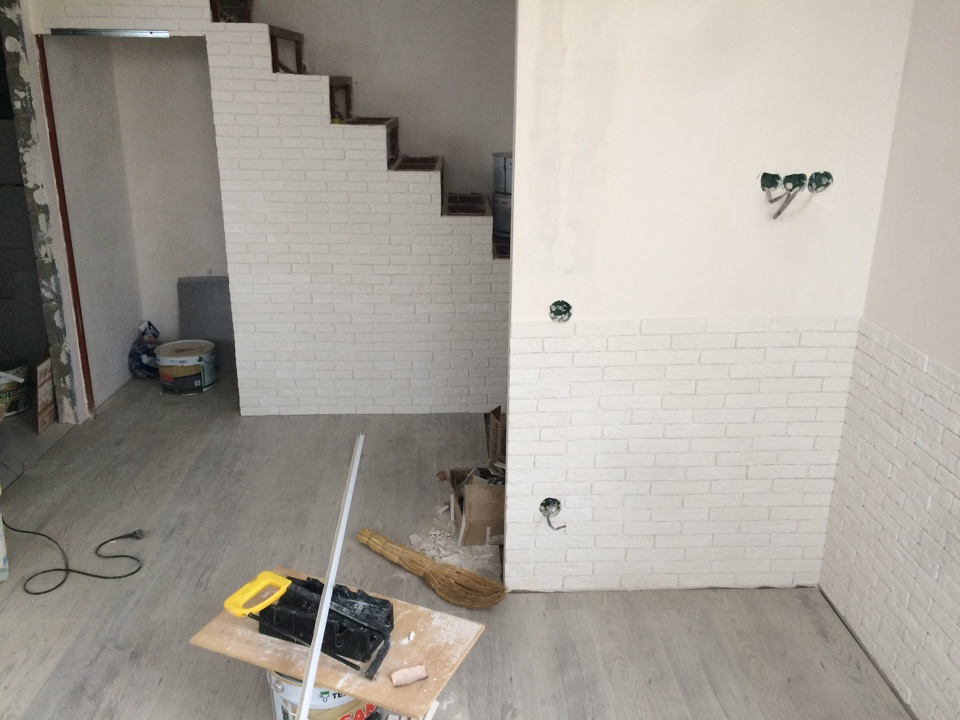

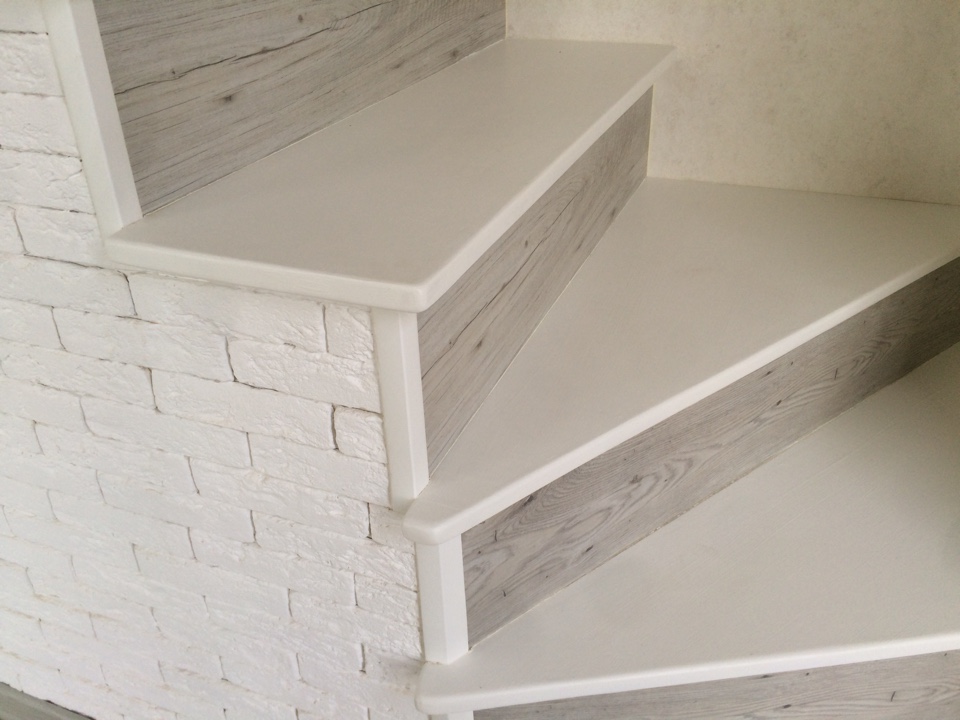

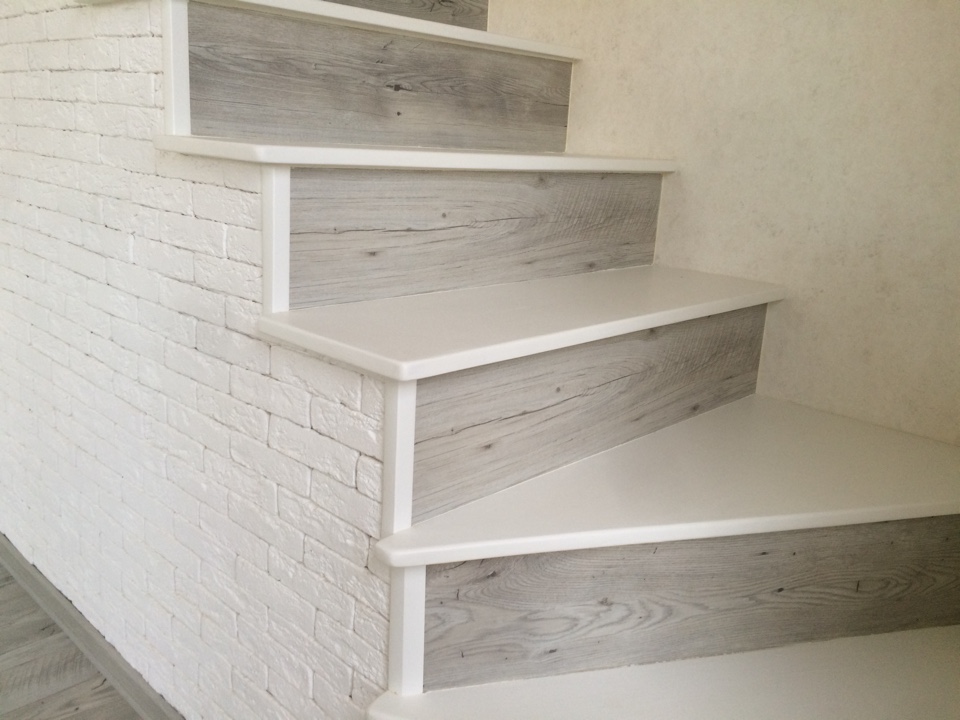

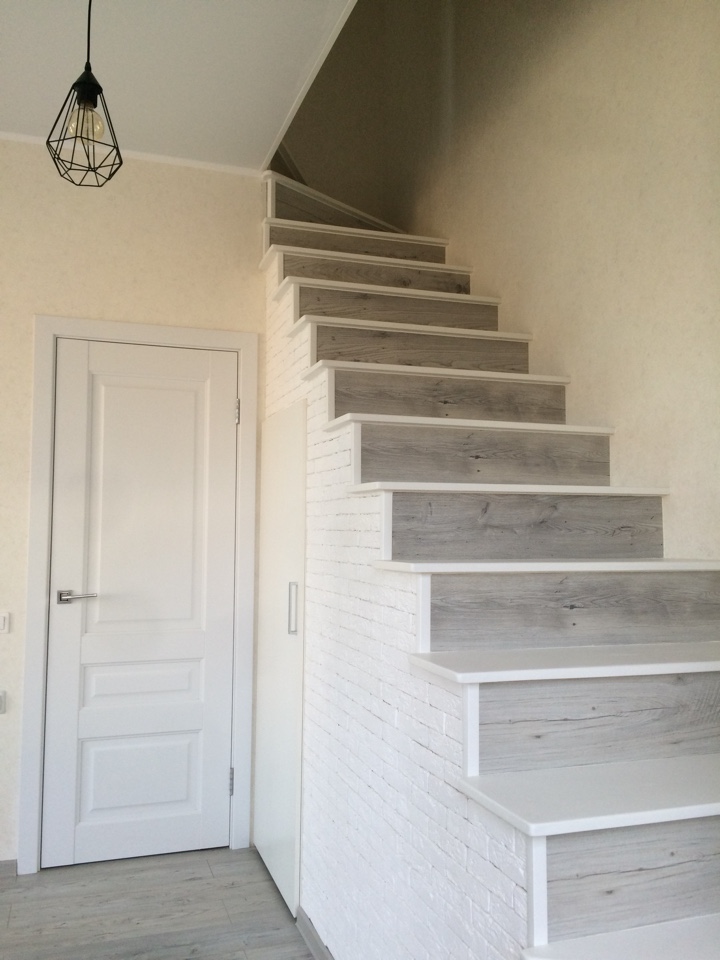

работы по отделке лестницы
06.12.2017
фасадные работы
06.12.2017

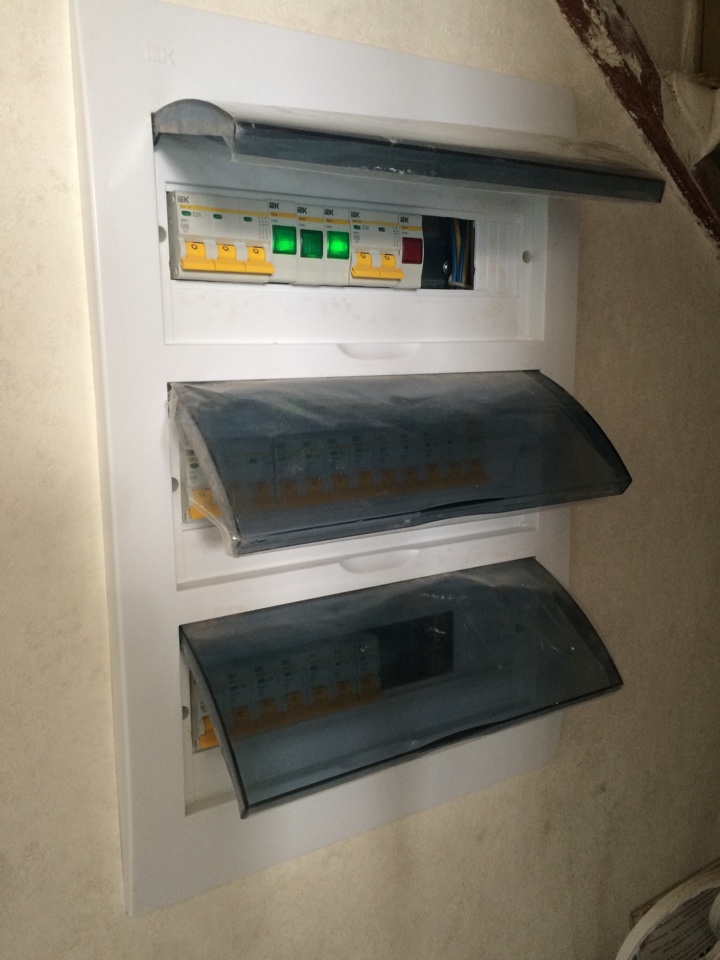

Завершено расключение электрического щита
06.12.2017

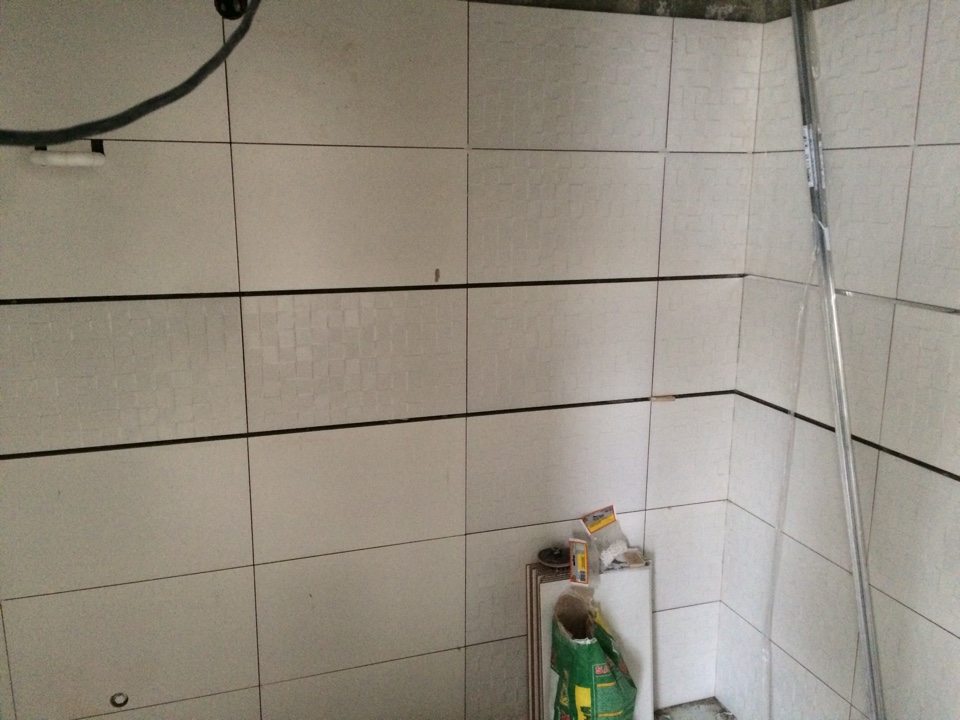

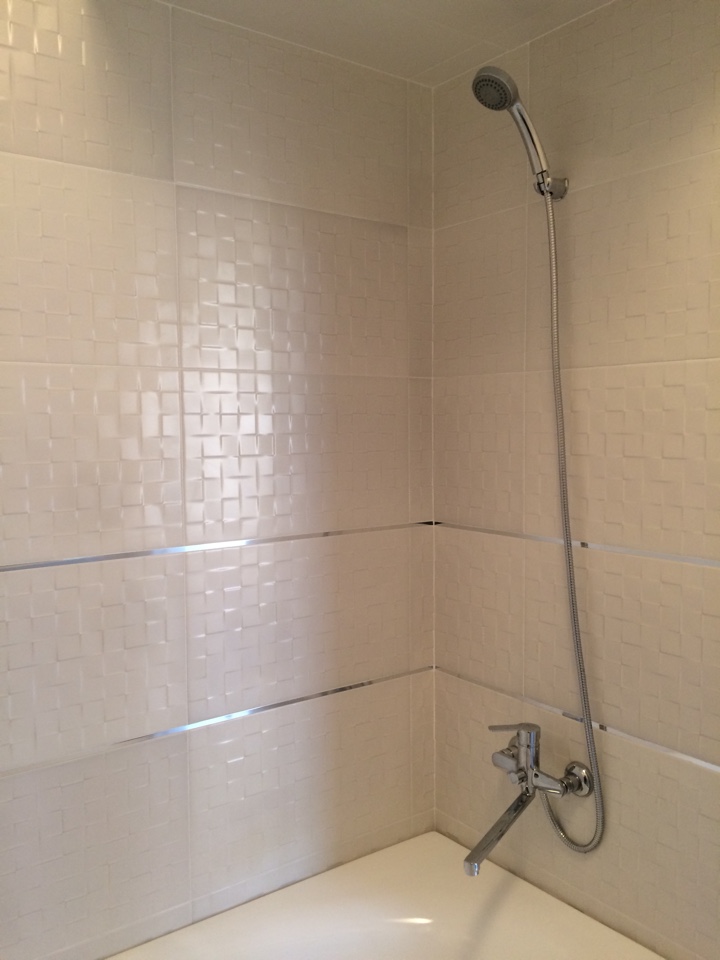

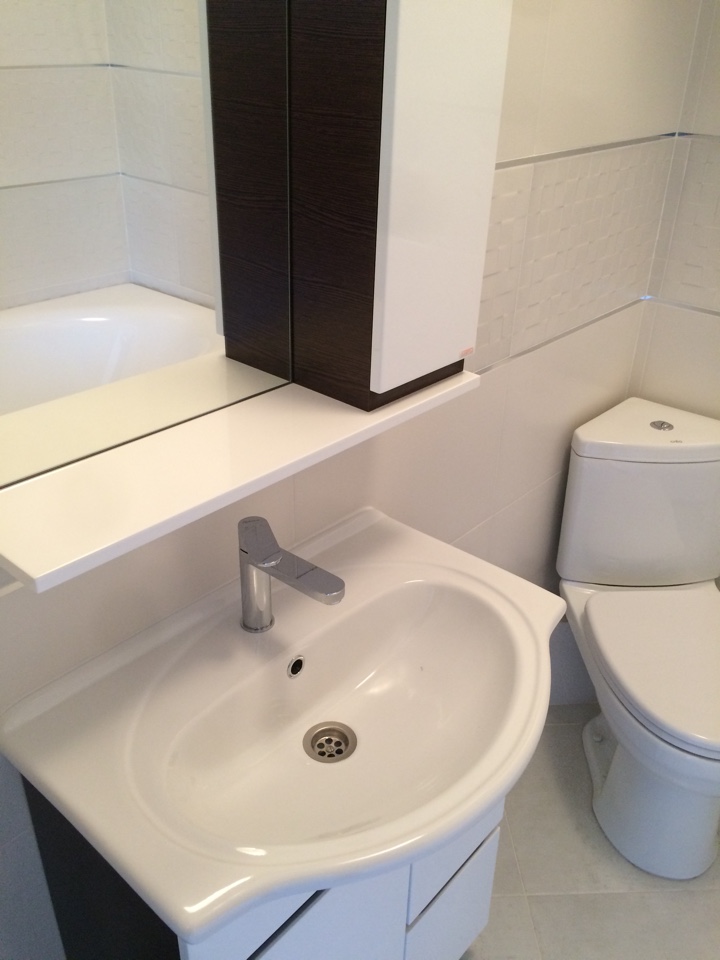

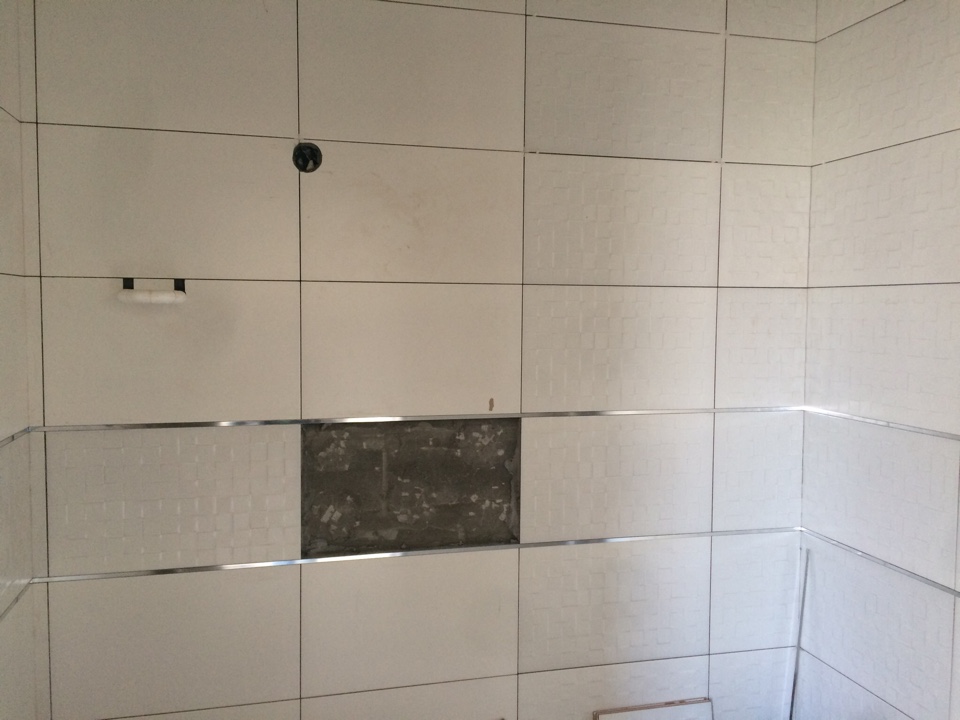

Завершается Кладка плитки в санузле
06.12.2017

Отделка лестницы
15.11.2017
фасадные работы
15.11.2017

Отделочные работы
15.11.2017
Отделочные работы
06.11.2017
начало отделочных работ
06.11.2017
начало отделочных работ
09.10.2017
работы по устройству септика
09.10.2017
ошпаклевывание стен
20.09.2017

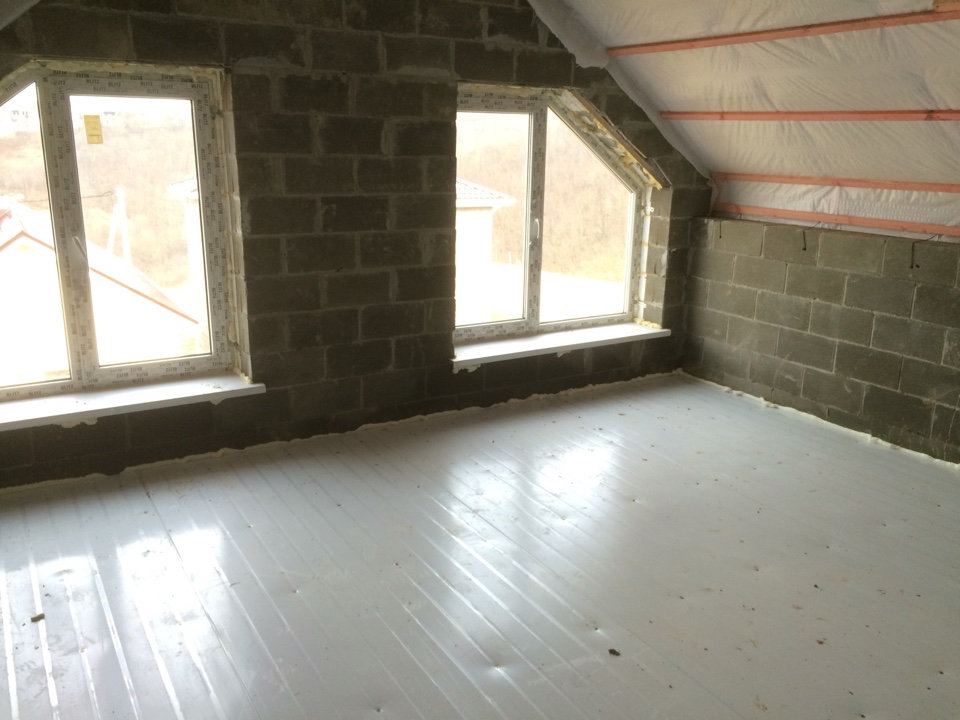

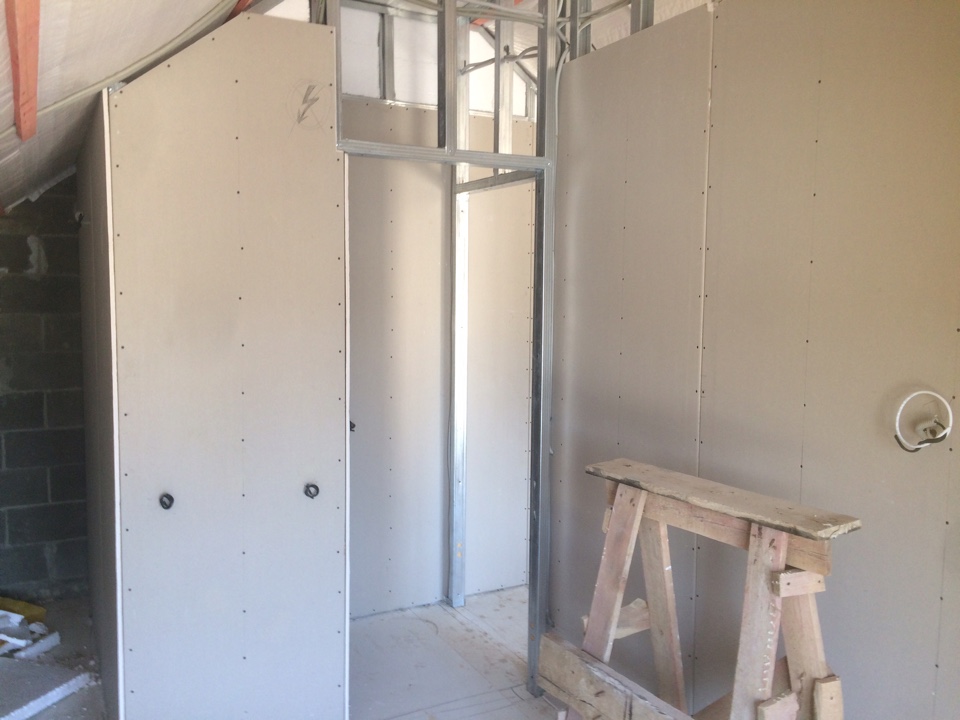

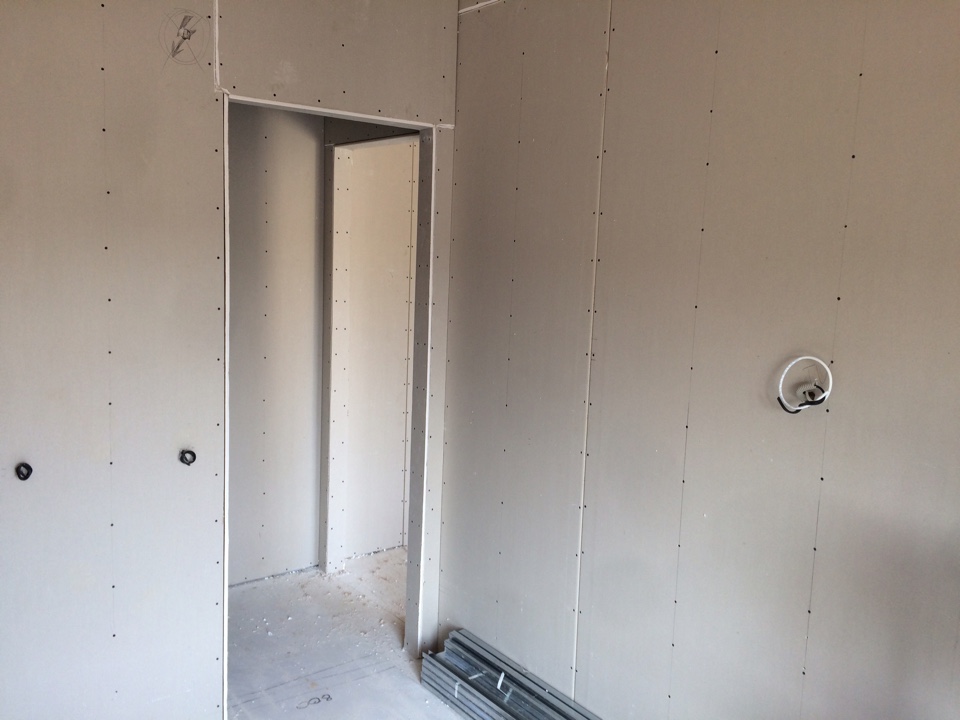

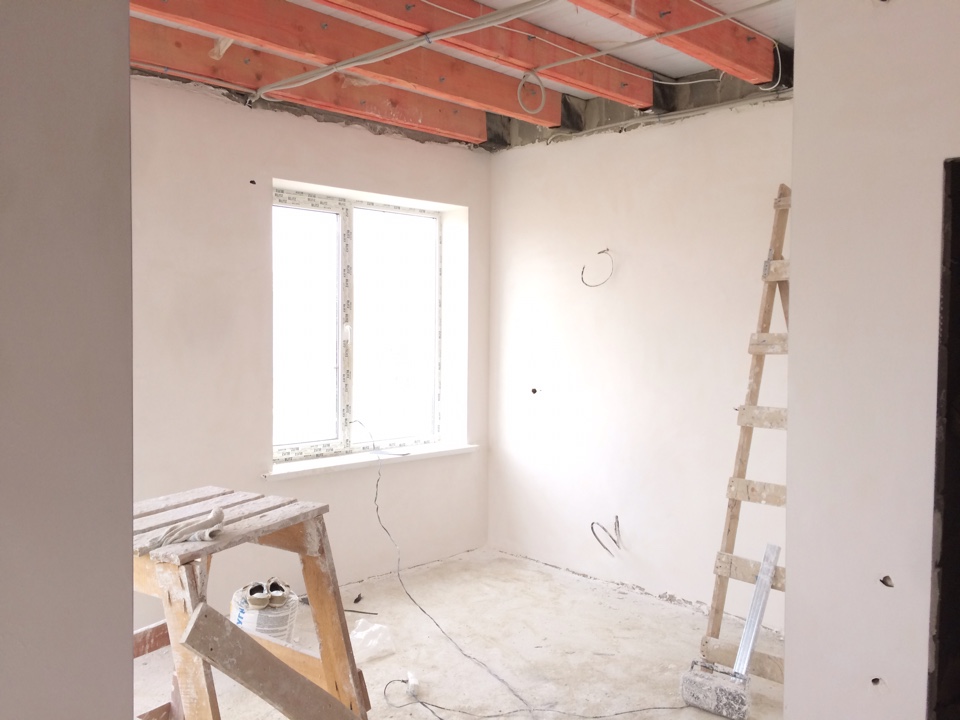

Завершен монтаж гипсокартоновых листов.
18.09.2017
завершено устройство подпорной стены.
13.09.2017
Устройство подпорных стен
13.09.2017

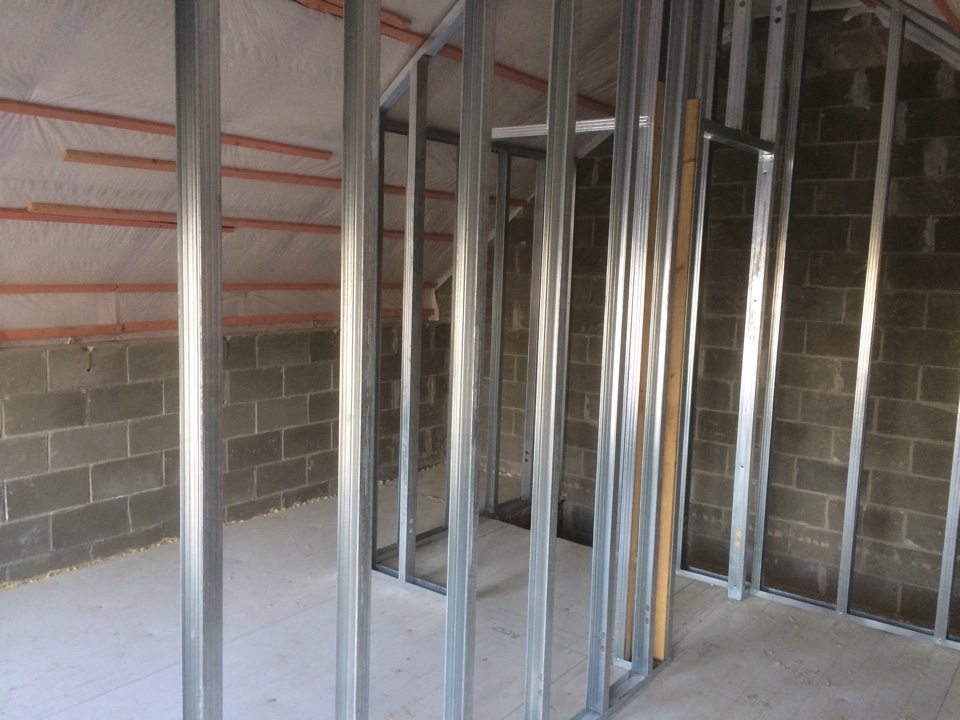

монтаж ГКЛ на каркас перегородок второго этажа
01.09.2017
завершен монтаж каркаса перегородочных стен второго этажа.
01.09.2017

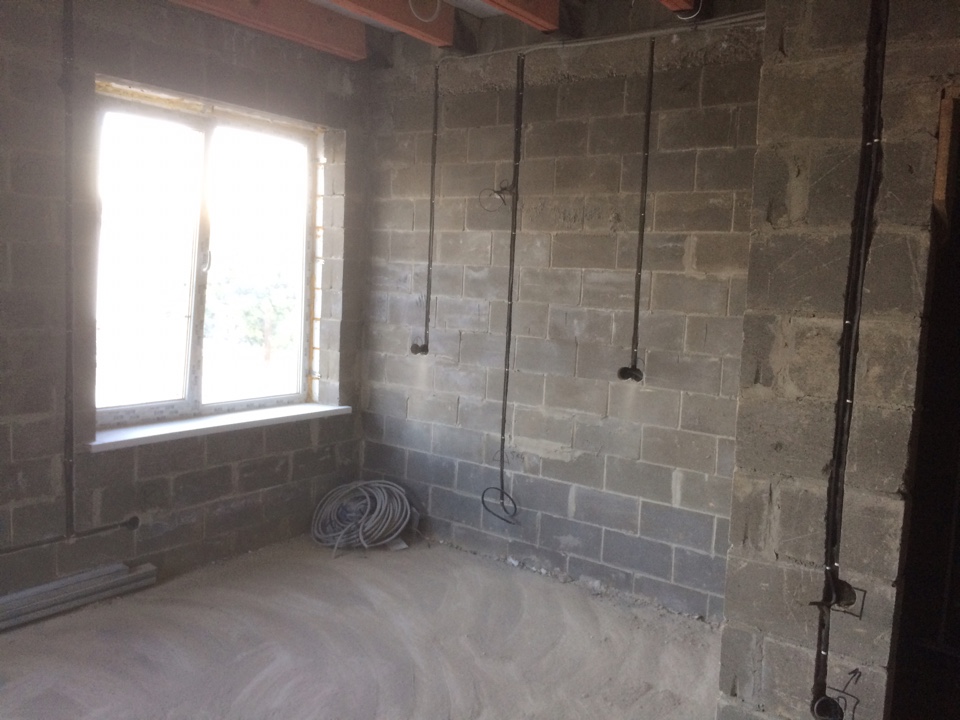

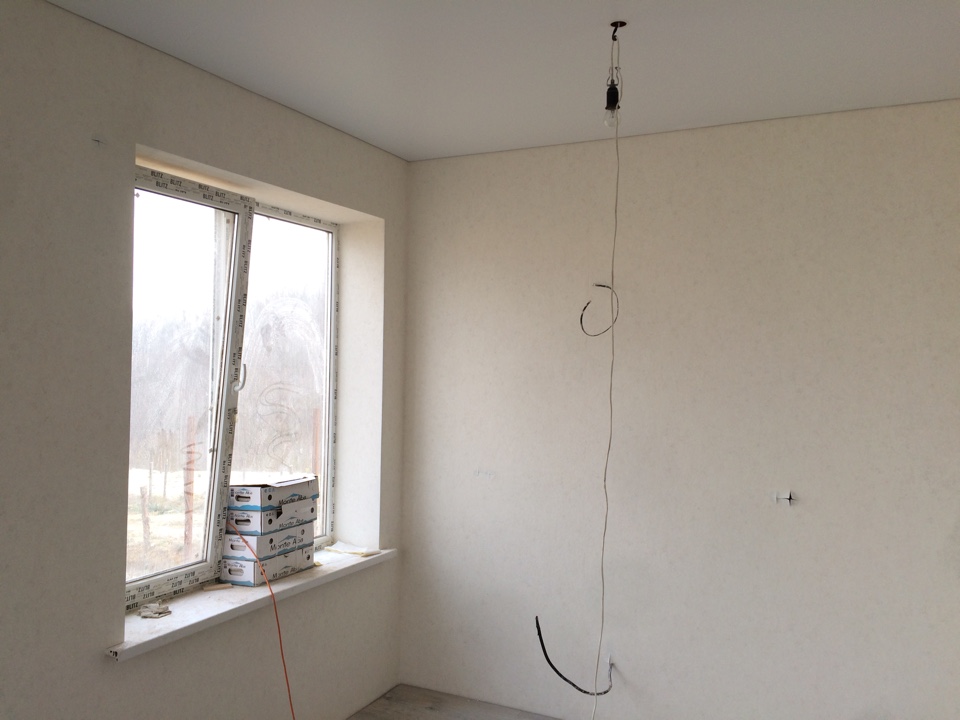

Завершен монтаж систем электроснабжения.
01.09.2017

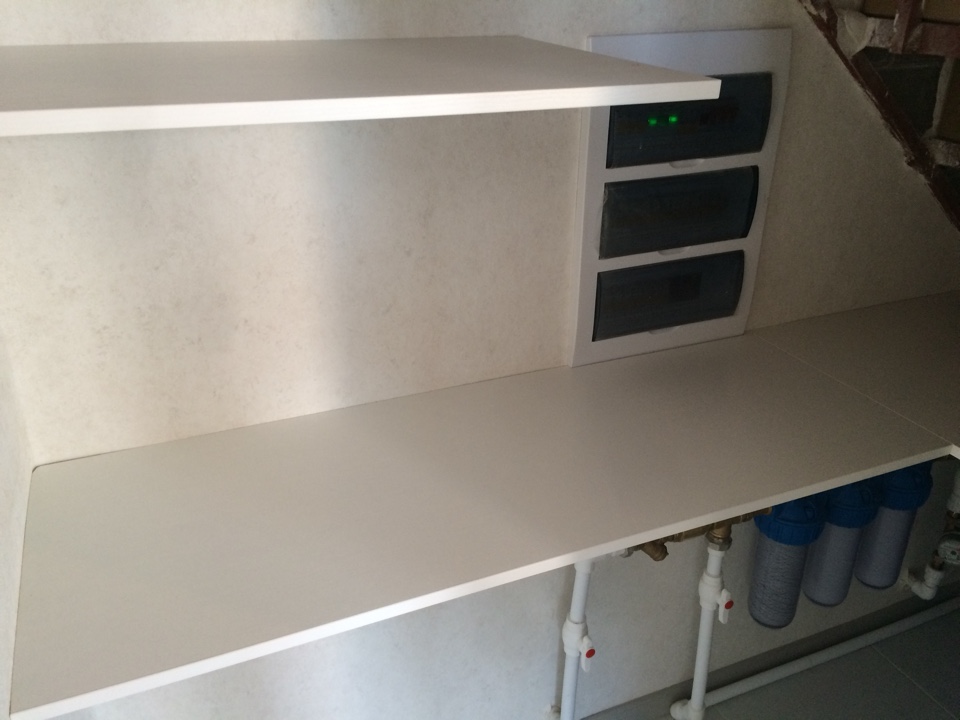

Завершен монтаж системы водоснабжения.
05.04.2017
Грунтование фасада
24.03.2017
кладка перегородочных стен
03.03.2017

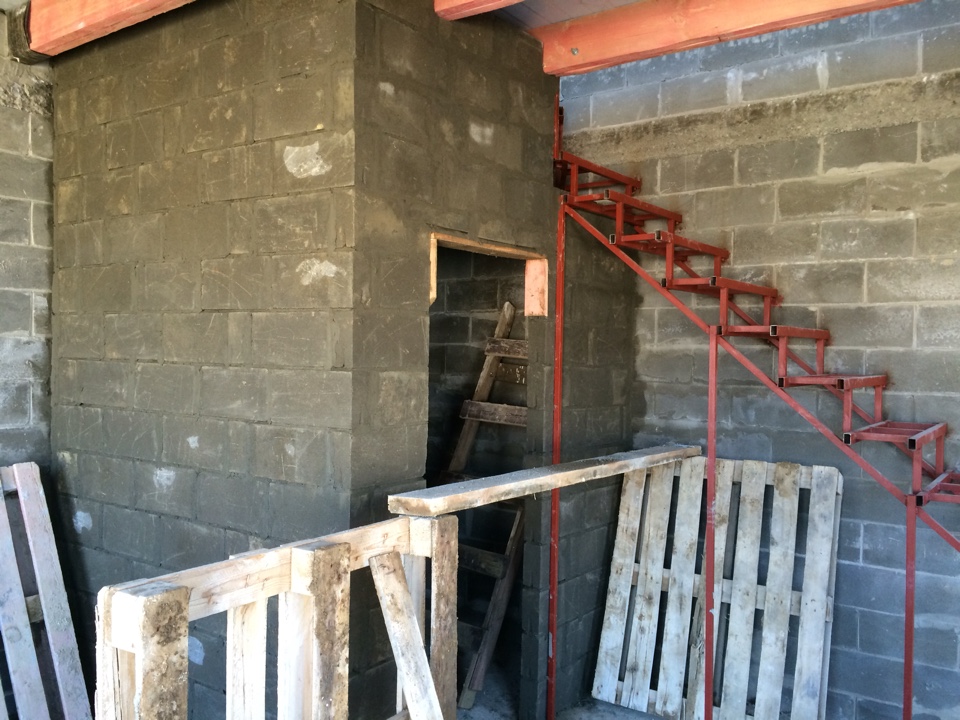

завершен монтаж каркаса лестницы.
03.03.2017
Завершен настил пола второго этажа
11.01.2017

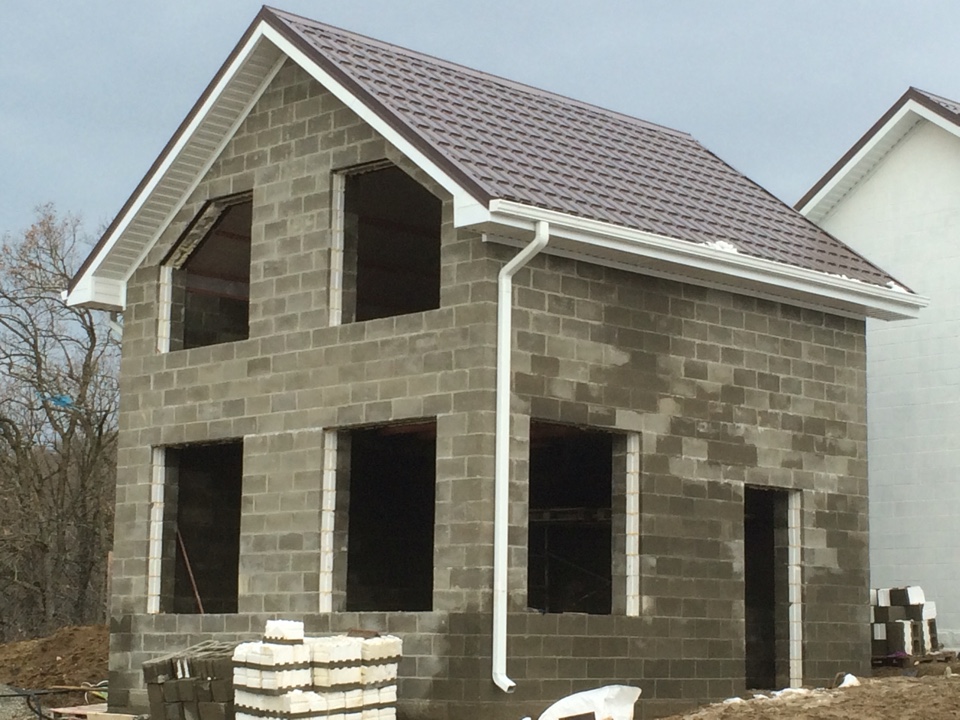

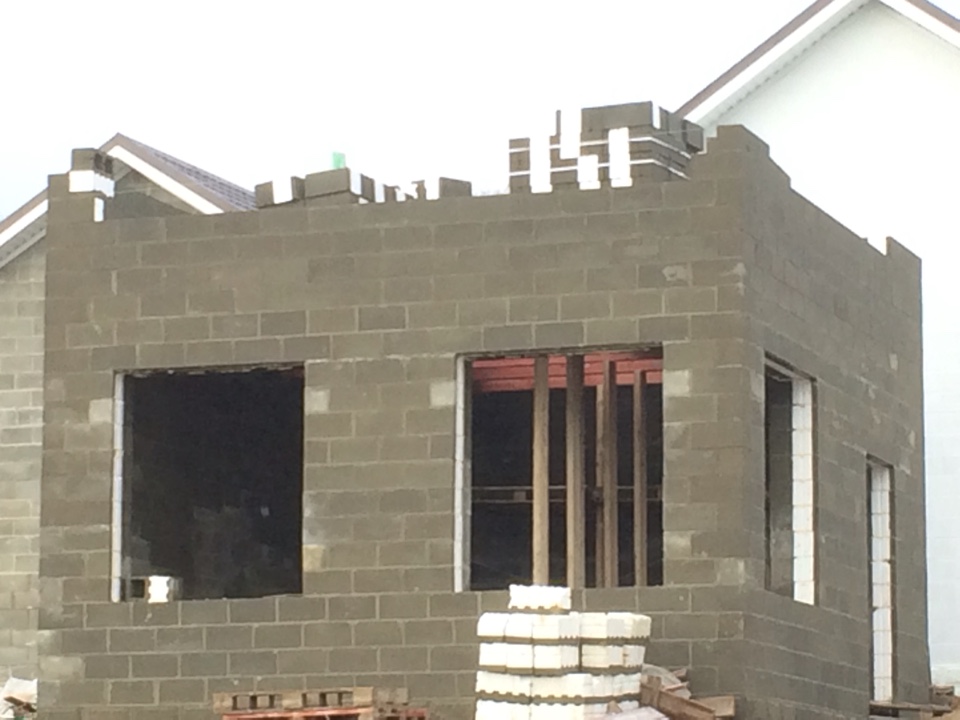

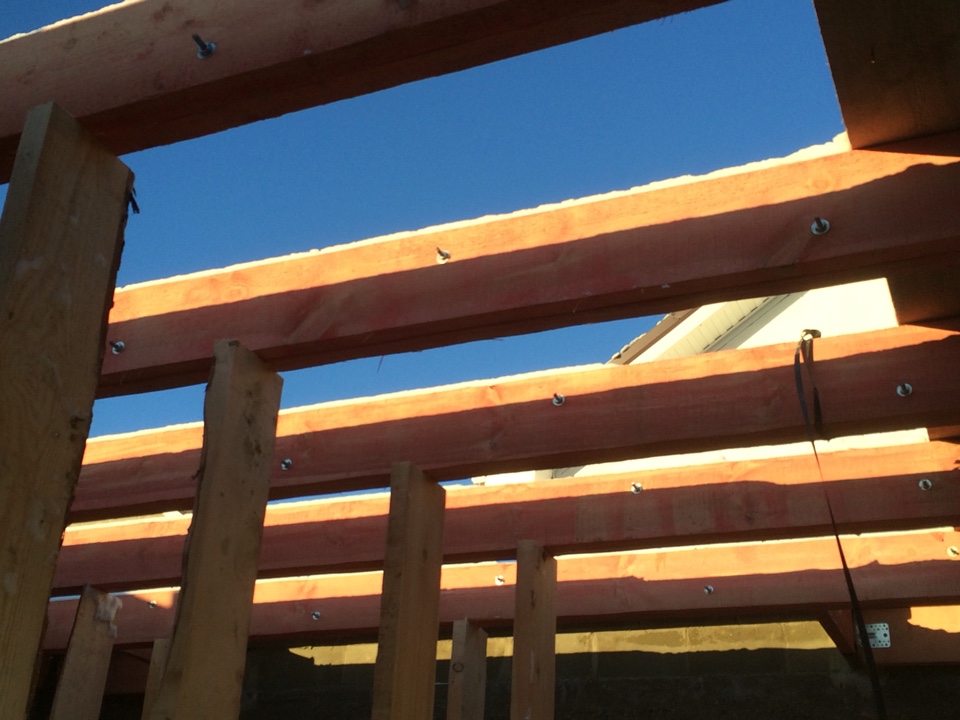

завершены кровельные работы

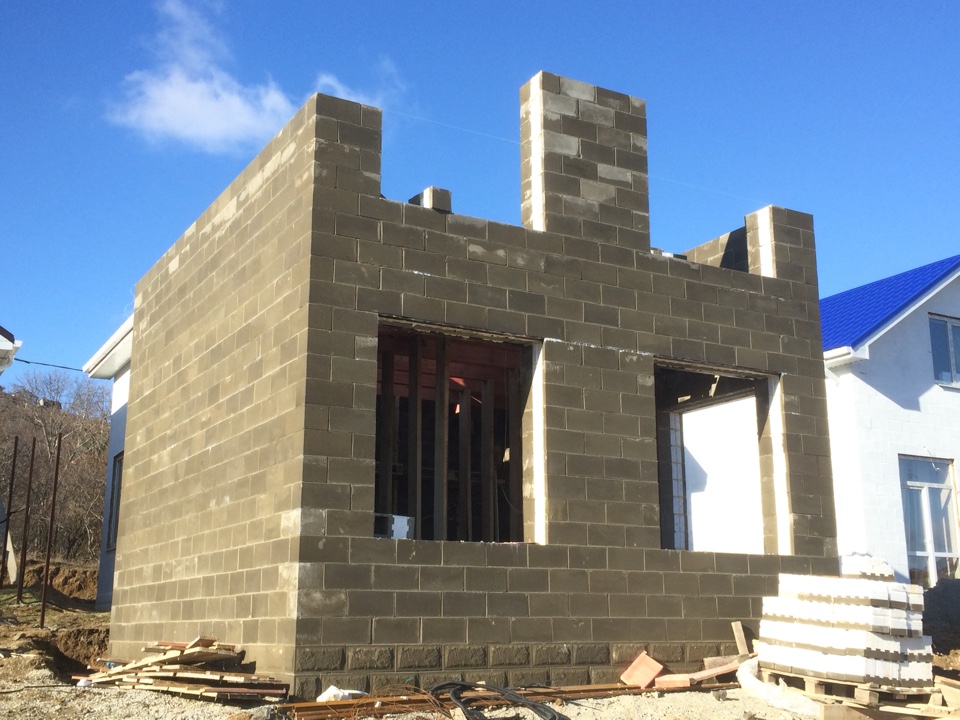

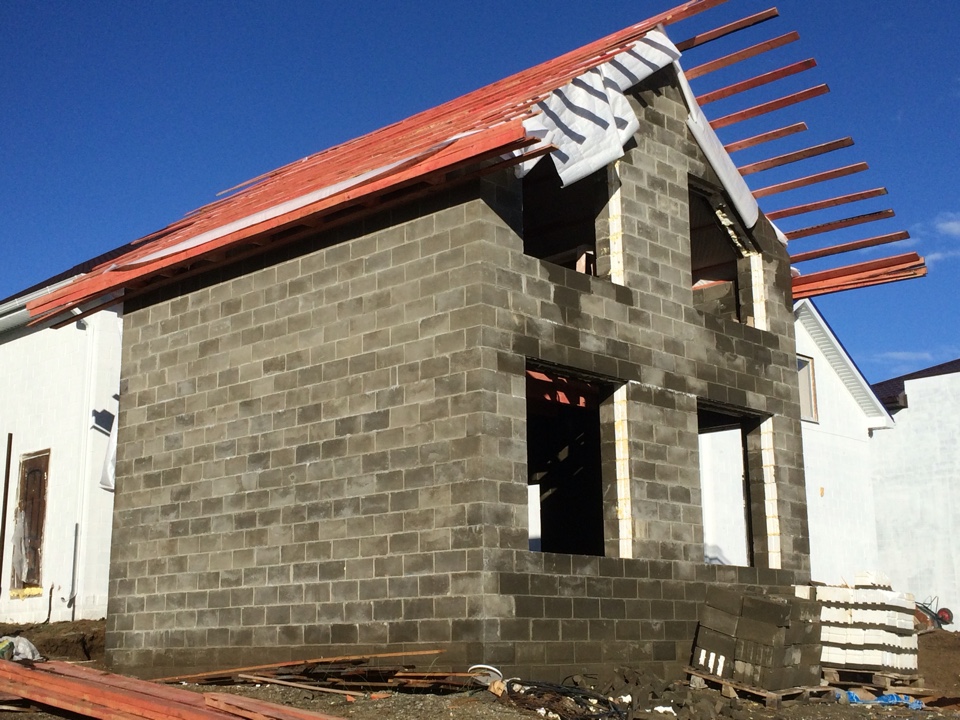

28.12.2016
кровельные работы
21.12.2016

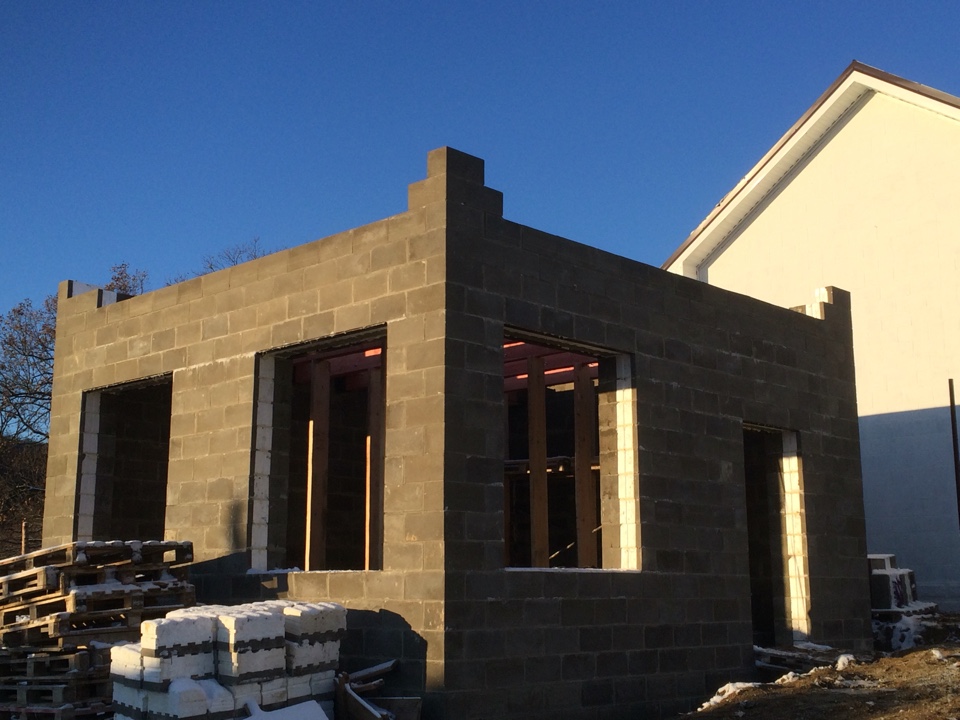

Завершены кладочные работы.
14.12.2016

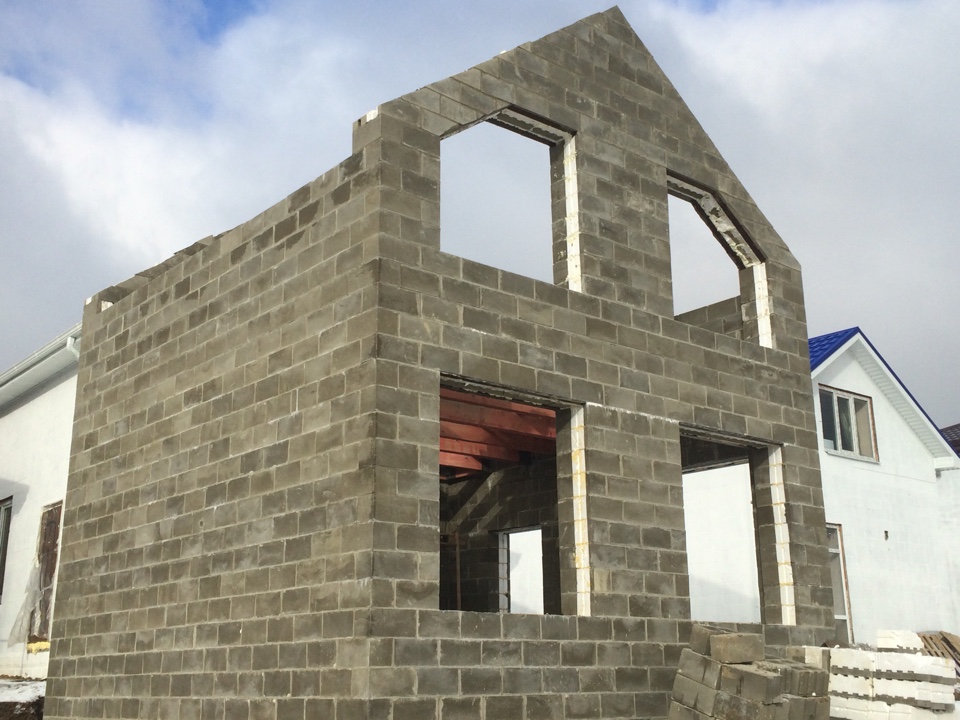

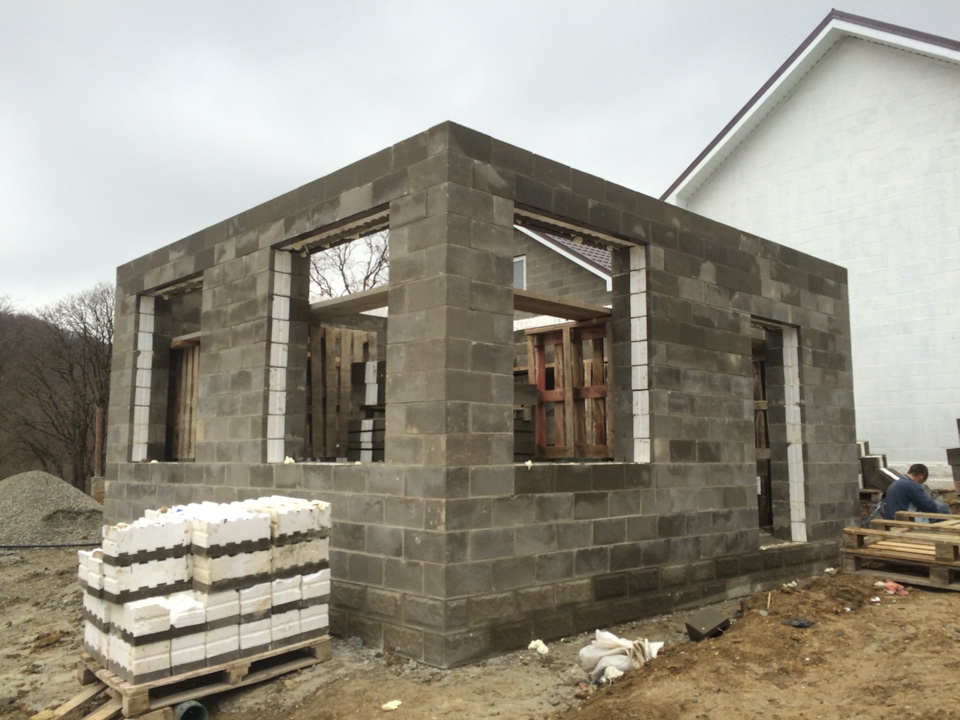

завершается кладка второго этажа
07.12.2016
кладочные работы второго этажа
01.12.2016
Завершен монтаж балок перекрытия

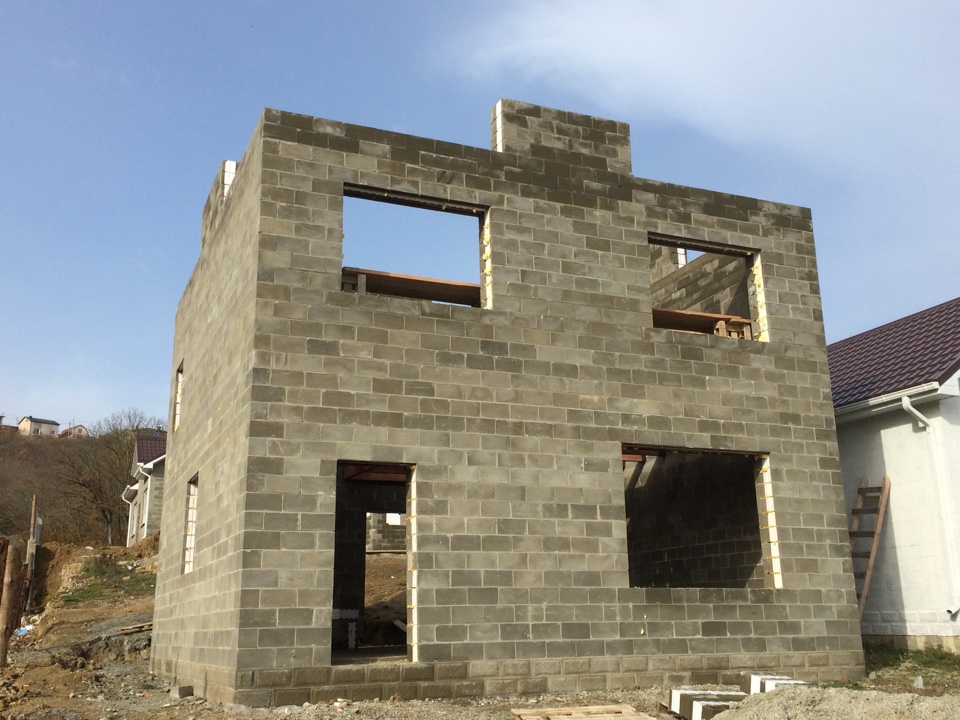

01.12.2016
Начало кладочных работ второго этажа
16.11.2016
завершены кладочные работы первого этажа
09.11.2016
кладочные работы первого этажа
02.11.2016

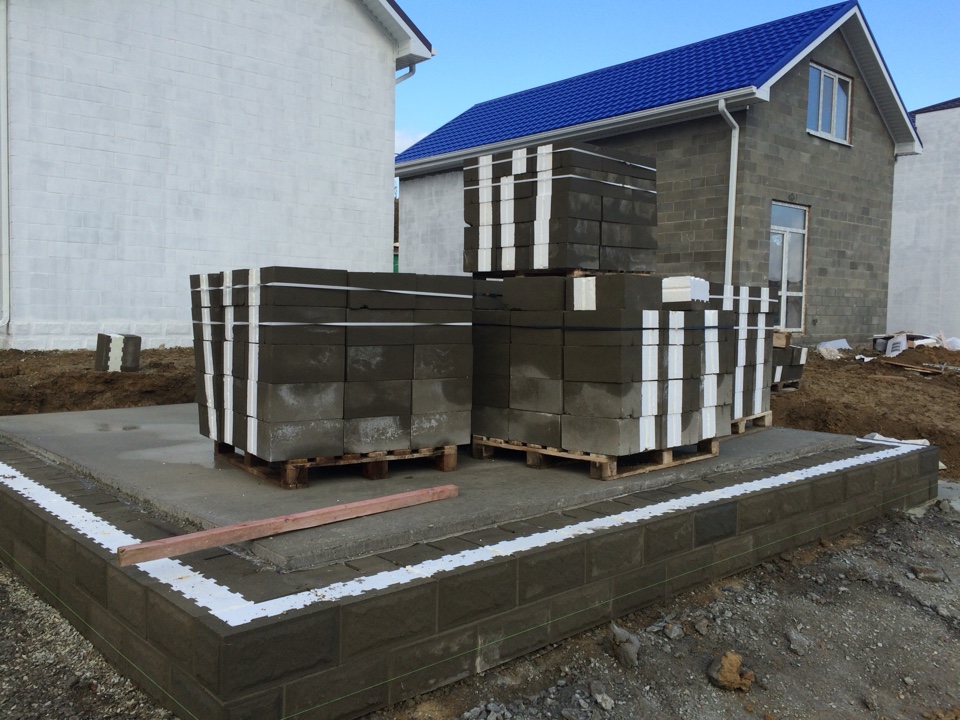

завершено устройство цоколя и плиты. Подготовка к началу кладочных работ
26.10.2016

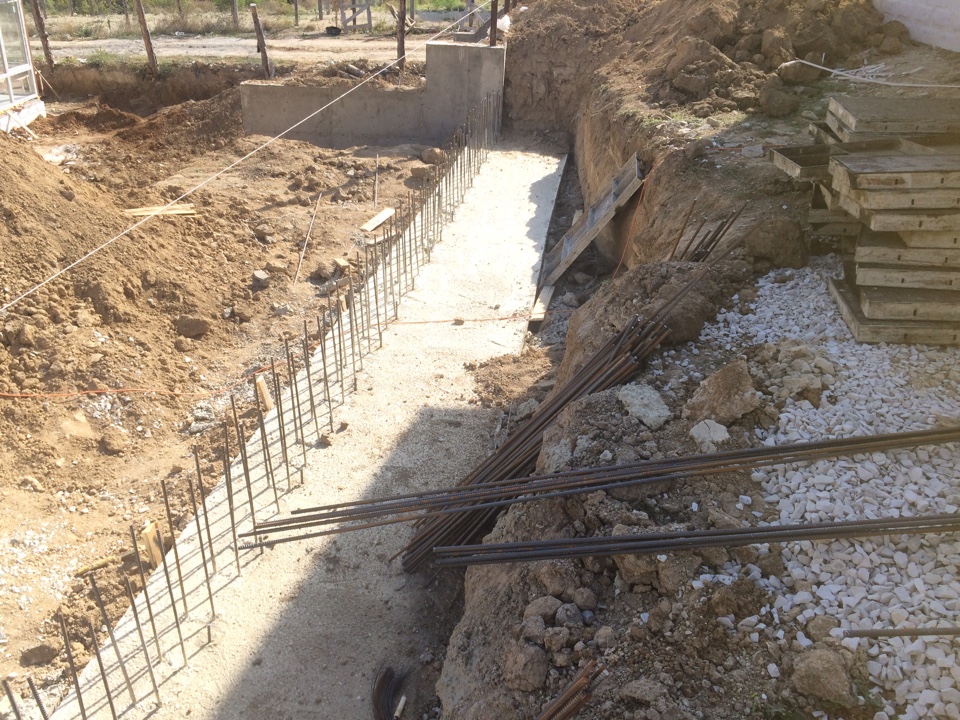

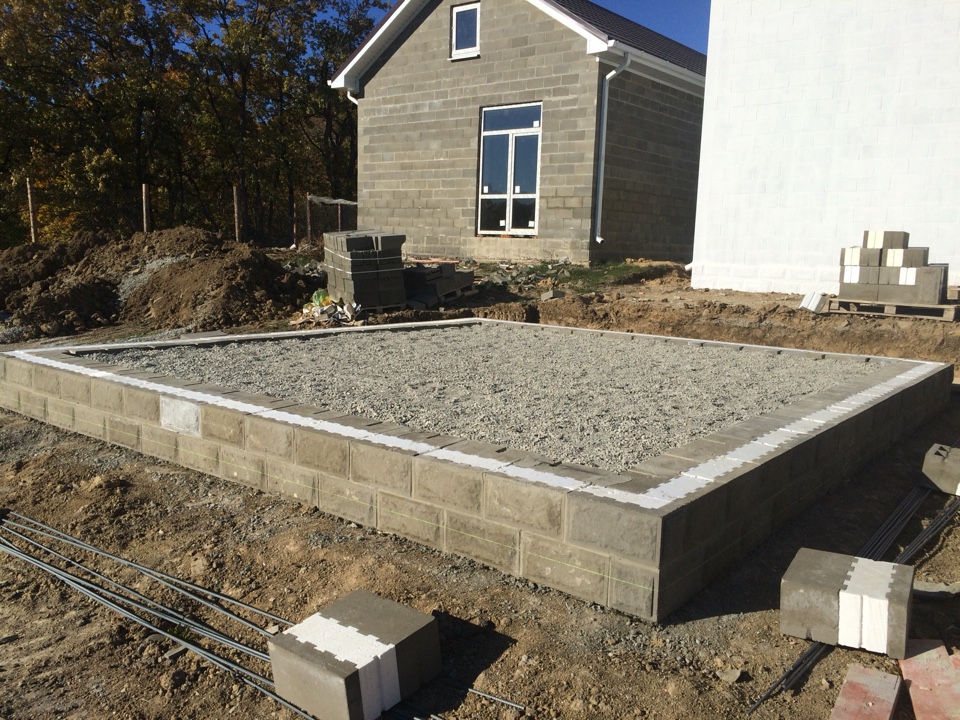

завершено устройство цоколя. Произведена обратная засыпка и подготовка основания под устройство армированной плиты
строительные работы
23.02.2018
завершено планирование придомовой территории
15.02.2018
планирование зоны парковки
06.02.2018

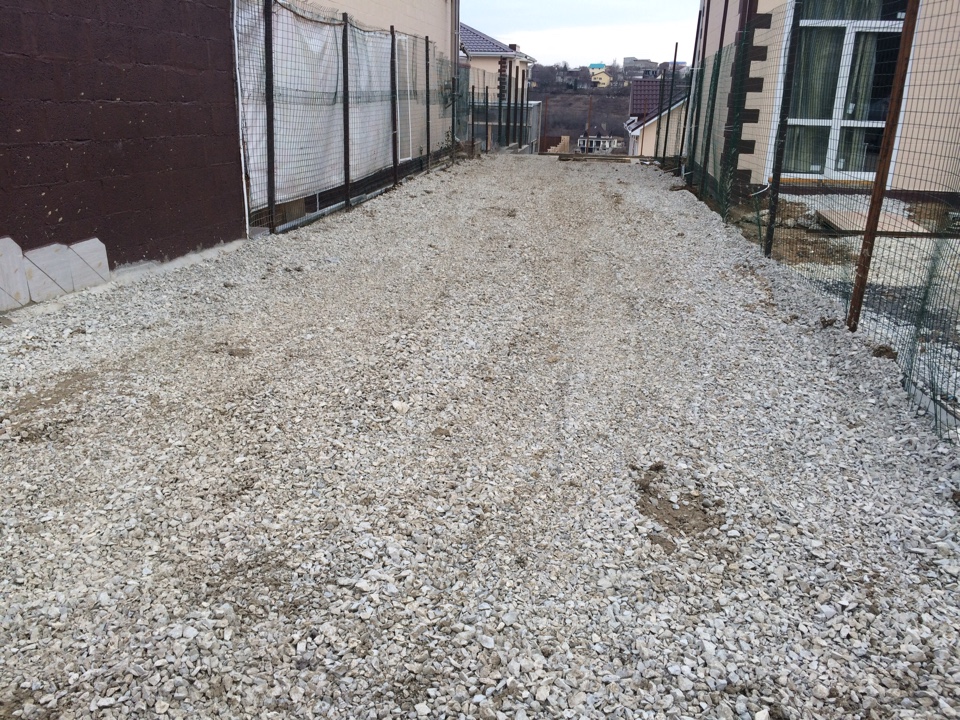

укладывание бетона в подпорные стены
22.12.2017

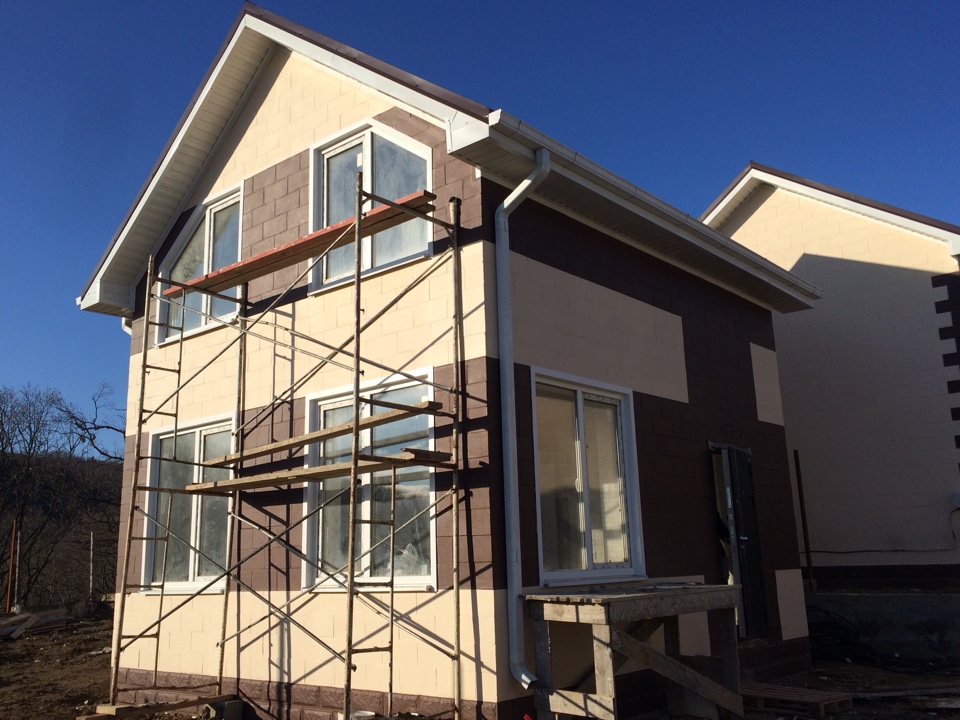

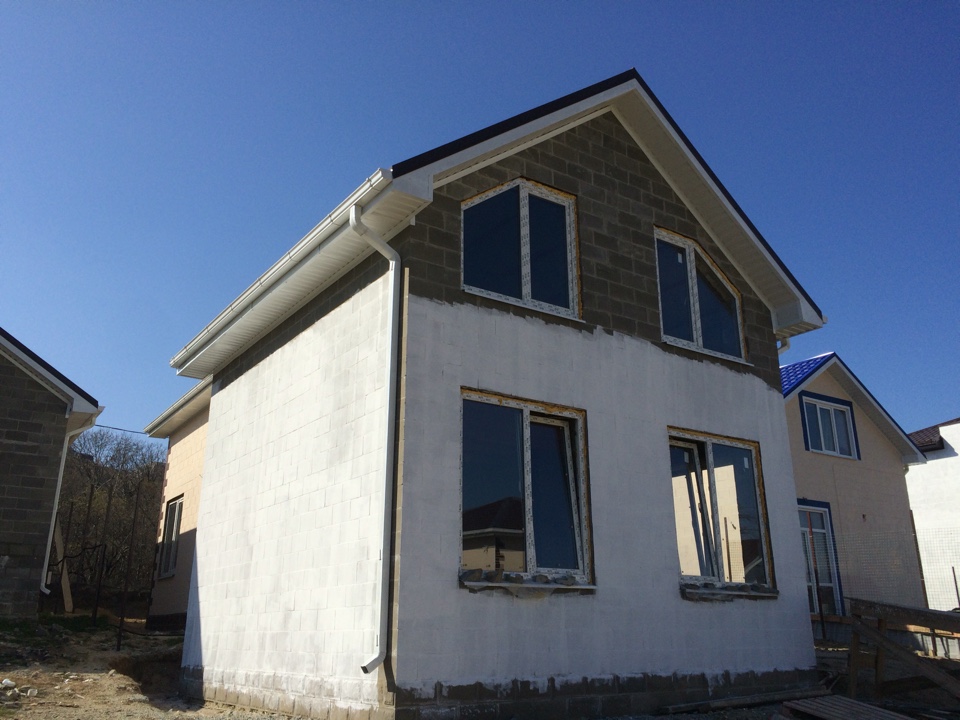

фасадные работы
06.12.2017
фасадные работы
15.11.2017
фасадные работы
18.09.2017
завершено устройство подпорной стены.
13.09.2017
Устройство подпорных стен
01.09.2017
завершен монтаж каркаса перегородочных стен второго этажа.
05.04.2017
Грунтование фасада
24.03.2017
кладка перегородочных стен
03.03.2017
завершен монтаж каркаса лестницы.
03.03.2017
Завершен настил пола второго этажа
11.01.2017
завершены кровельные работы
28.12.2016
кровельные работы
21.12.2016
Завершены кладочные работы.
14.12.2016
завершается кладка второго этажа
07.12.2016
кладочные работы второго этажа
01.12.2016
Завершен монтаж балок перекрытия
01.12.2016
Начало кладочных работ второго этажа
16.11.2016
завершены кладочные работы первого этажа
09.11.2016
кладочные работы первого этажа
02.11.2016
завершено устройство цоколя и плиты. Подготовка к началу кладочных работ
26.10.2016
завершено устройство цоколя. Произведена обратная засыпка и подготовка основания под устройство армированной плиты

Внутренняя отделка
29.12.2017
завершены отладочные работы
29.12.2017
завершены отладочные работы
29.12.2017
завершены отладочные работы
29.12.2017
завершены отладочные работы
29.12.2017
завершены отладочные работы
29.12.2017
завершены отладочные работы
29.12.2017
завершены отладочные работы
29.12.2017
завершены отладочные работы
29.12.2017
завершены отладочные работы
29.12.2017
завершены отладочные работы
29.12.2017
завершены отладочные работы
29.12.2017
завершены отладочные работы
29.12.2017
завершены отладочные работы
29.12.2017
завершены отладочные работы
22.12.2017

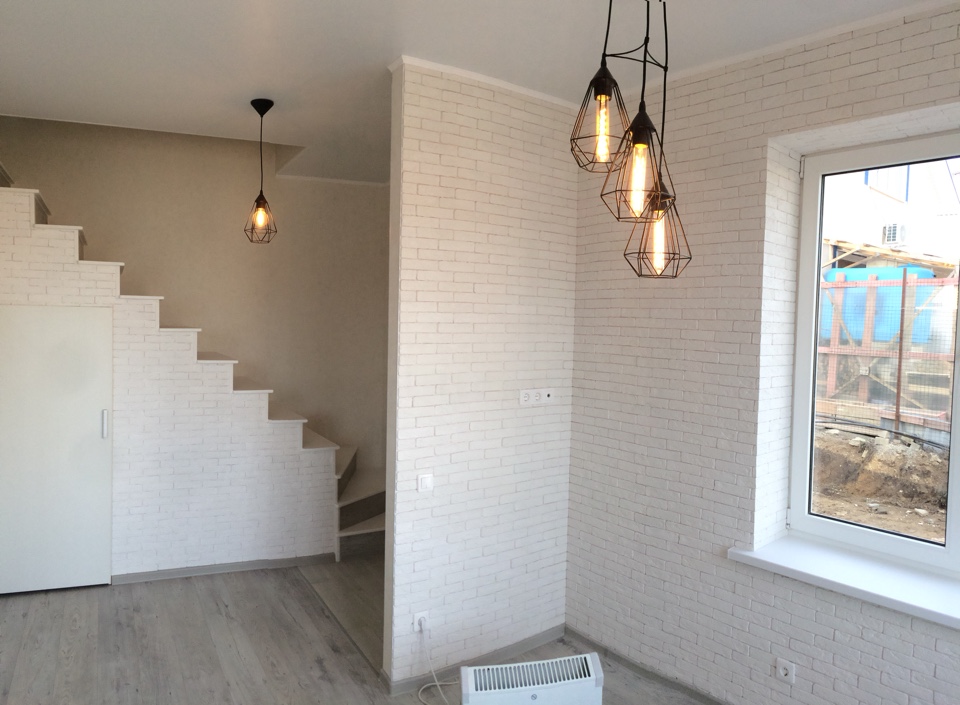

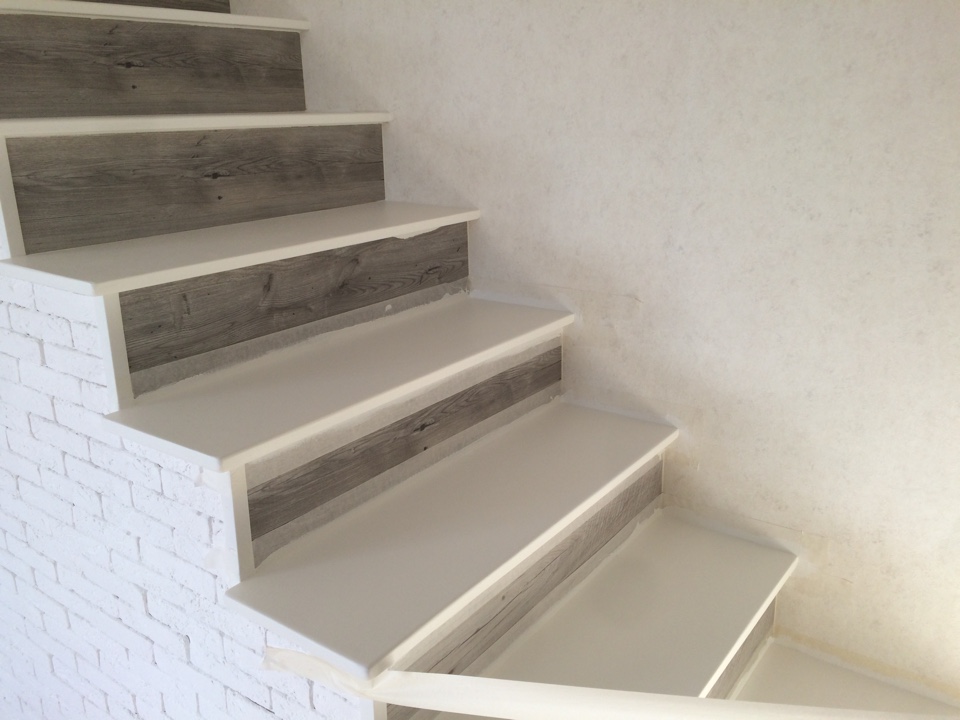

работы по отделке лестницы
06.12.2017

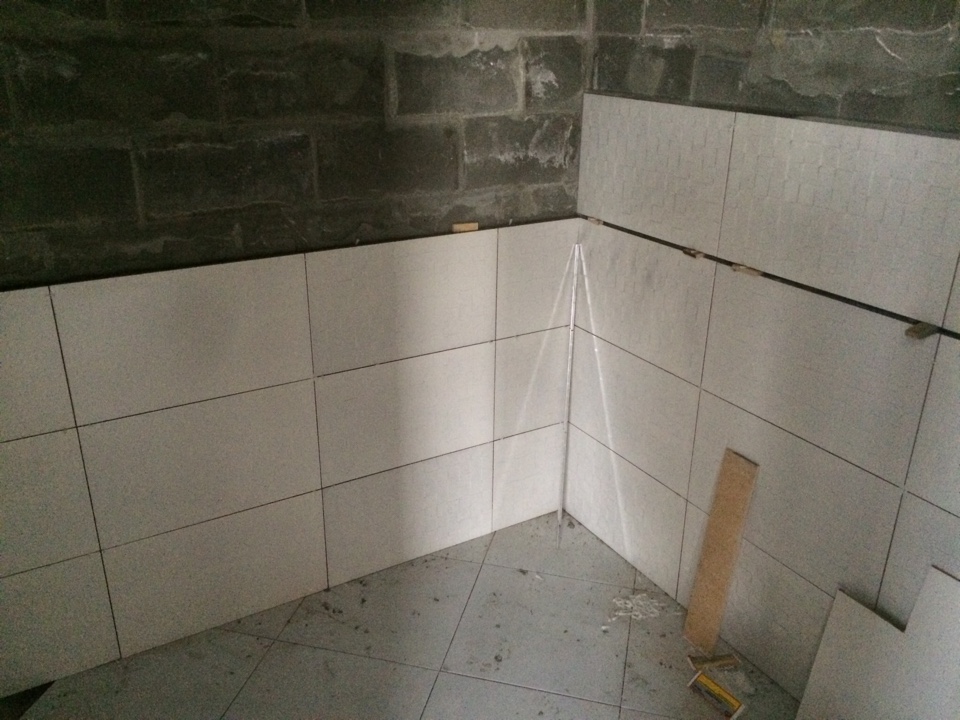

Завершается Кладка плитки в санузле
06.12.2017
Отделка лестницы
15.11.2017
Отделочные работы
15.11.2017
Отделочные работы
06.11.2017
начало отделочных работ
06.11.2017
начало отделочных работ
09.10.2017
ошпаклевывание стен
20.09.2017
Завершен монтаж гипсокартоновых листов.
13.09.2017
монтаж ГКЛ на каркас перегородок второго этажа
коммуникации
29.12.2017
завершены отладочные работы
29.12.2017
завершены отладочные работы
29.12.2017
завершены отладочные работы
06.12.2017
Завершено расключение электрического щита
09.10.2017
работы по устройству септика
01.09.2017
Завершен монтаж систем электроснабжения.

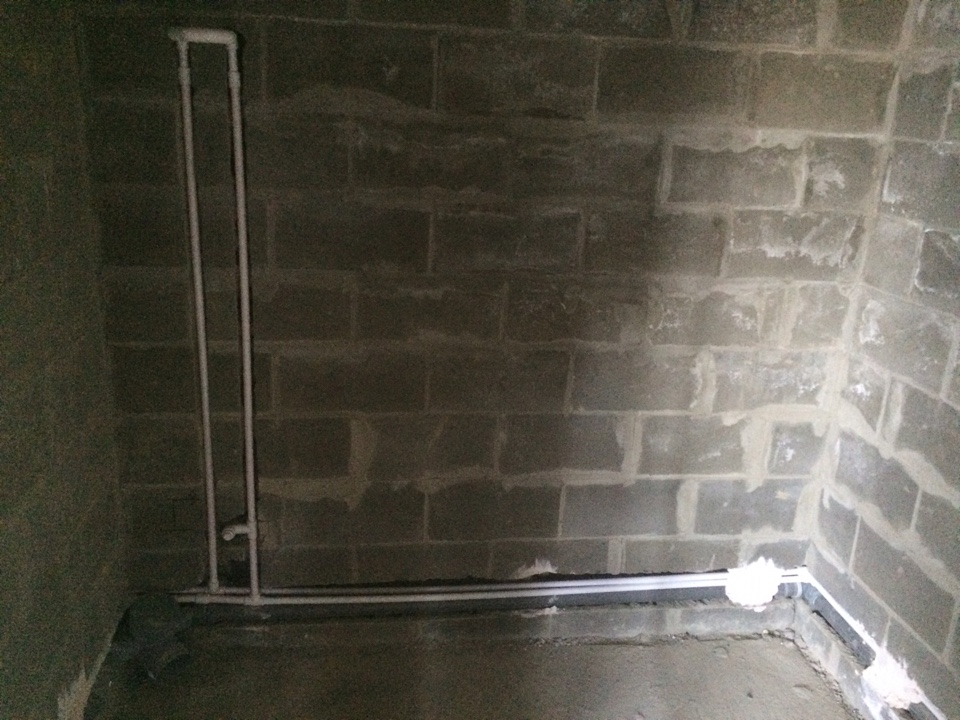

01.09.2017
Завершен монтаж системы водоснабжения.
